건축 적산 풀이: 설계도를 돈으로 바꾸는 기술, 공사비 산출의 핵심을 완벽 정복!
페이지 정보

본문
1. 서론: 성공적인 건축 프로젝트의 시작, 정확한 적산에서 비롯된다
아름답고 튼튼한 건축물이 지어지기 위해서는 훌륭한 디자인과 구조적 안전성만큼이나 철저한 공사비 관리가 필수적입니다. 건축물의 규모가 커지고 공정이 복잡해질수록 공사비 산정의 중요성은 더욱 증대됩니다. 이 모든 과정의 출발점에 바로 '건축 적산(建築積算, Quantity Surveying)'이 있습니다. 건축 적산은 설계도서(도면, 시방서)를 바탕으로 공사에 소요되는 재료의 수량, 노무량, 기계 사용량 등을 산출하여 공사비를 예측하고 관리하는 핵심 업무입니다. 이는 단순한 산수 계산을 넘어, 설계자의 의도를 정확히 파악하고 현장 상황을 고려하는 종합적인 판단력이 요구되는 전문 분야입니다.
건축기사나 건축산업기사 등 건설 분야 국가기술자격증 실기 시험에서 적산 문제가 비중 있게 출제되는 이유도 여기에 있습니다. 실제 현장에서 건축물이 건설되는 과정을 간접적으로 체험하고, 이론적 지식을 바탕으로 현실적인 공사비를 산출하는 능력을 검증하기 위함입니다. 적산의 오류는 프로젝트 전체의 예산 초과, 공사 중단, 수익성 악화 등 심각한 문제로 이어질 수 있기에, 정확하고 효율적인 '적산 풀이' 능력은 모든 건축인에게 필수적인 역량입니다.
이 글에서는 건축 적산의 기본적인 개념과 목적을 명확히 정의하고, 적산 작업의 일반적인 과정과 각 단계의 중요성을 상세히 설명할 것입니다. 나아가 건축물의 주요 공종(토공사, 기초공사, 철근콘크리트공사, 조적공사, 마감공사 등)별로 수량을 산출해야 할 핵심 아이템들을 제시하고, 그 구체적인 풀이 방법과 산출 기준을 심층적으로 다루겠습니다. 특히 건축설비기사 실기 팽창탱크 문제처럼 실기 시험에서 자주 출제되는 난해한 부분이나 함정들을 분석하고, 이를 해결하기 위한 실전 전략과 핵심 체크포인트를 제시할 것입니다. 마지막으로 정확하고 효율적인 적산 풀이를 위한 노하우, 그리고 실제 건설 현장에서 적산이 가지는 의미와 BIM(빌딩 정보 모델링) 등 미래 적산의 전망까지 모든 것을 상세하게 다루어 여러분이 건축 적산 문제를 완벽하게 정복하고 건설 분야의 유능한 전문가로 성장하는 데 필요한 통찰과 실질적인 도움을 얻을 수 있도록 돕겠습니다.
2. 건축 적산의 기본 개념 및 필요성: 공사비 관리의 시작
건축 적산은 건축물을 짓는 모든 과정의 경제성을 좌우하는 출발점입니다.
2.1. 건축 적산의 정의
설계도서 기반: 건축 적산은 공사에 사용되는 설계도(평면도, 입면도, 단면도, 상세도 등), 시방서(공사 방법, 재료 규격 등), 현장 설명서 등을 면밀히 분석하여 공사 종별, 품목별, 규격별로 소요되는 재료(자재), 노무(인건비), 기계 장비 등의 수량을 정밀하게 산출하는 과정입니다.
과학적인 공사비 예측: 단순한 견적을 넘어, 수량 산출 기준과 표준 품셈(노무량, 장비량 기준)을 적용하여 공사비를 과학적이고 합리적으로 예측하는 행위입니다.
2.2. 적산과 견적, 공사비의 관계
적산 (Quantity Surveying): 공사에 소요되는 재료, 노무, 기계의 수량(양)을 산출하는 것. 공사비 산정의 가장 기초 단계.
견적 (Estimation): 적산된 수량에 단위당 단가(재료 단가, 노무 단가, 장비 단가)를 곱하여 직접 공사비를 산출하고, 여기에 간접비(간접 노무비, 일반 관리비, 이윤 등)를 더하여 최종적으로 공사비를 산출하는 행위.
공사비 (Construction Cost): 견적을 통해 산출된 총 금액.
2.3. 건축 적산의 목적 및 필요성
정확한 예산 수립: 프로젝트 초기 단계에서 정확한 공사비를 예측하여 예산을 합리적으로 수립할 수 있도록 돕습니다.
원가 관리 및 절감: 각 공종별 소요 자재량과 비용을 파악하여 불필요한 낭비를 줄이고 원가를 절감할 수 있는 방안을 모색합니다.
입찰 및 계약의 공정성 확보: 입찰 시 모든 참가자가 동일한 기준으로 수량을 산출함으로써 공정하고 투명한 가격 경쟁을 유도하고, 계약의 신뢰도를 높입니다.
공정 관리의 기초: 공정별 투입될 자재와 인력을 예측하여 공정 계획을 효율적으로 수립하고 진척도를 관리하는 기초 자료로 활용됩니다.
자금 조달 계획: 정확한 공사비 예측은 프로젝트 자금 조달 계획 수립에 필수적입니다.
분쟁 예방: 계약 내용에 대한 오해나 누락을 줄여 공사 중 발생할 수 있는 분쟁을 예방합니다.
3. 건축 적산의 일반적인 작업 과정: 체계적인 접근
건축 적산은 여러 단계로 이루어지며, 각 단계마다 정확성과 체계성이 요구됩니다.
3.1. 1단계: 설계도서 분석 및 파악

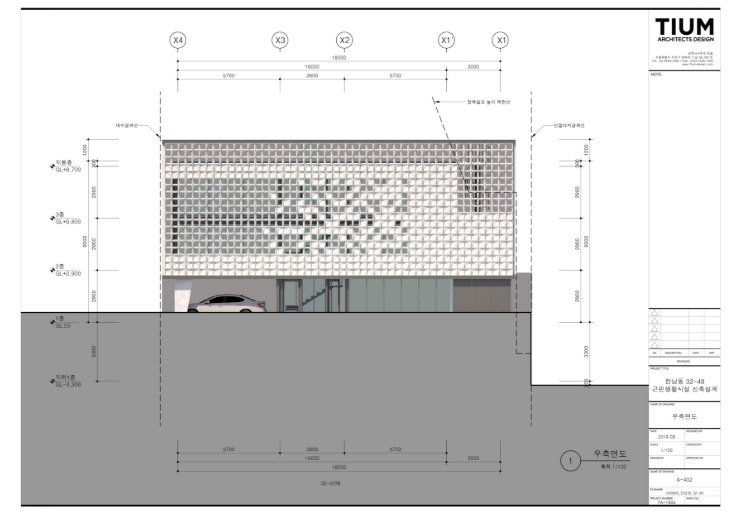

도면: 평면도, 입면도, 단면도, 구조도, 설비도, 상세도 등 모든 종류의 도면을 꼼꼼히 확인하여 건축물의 형태, 치수, 마감 재료, 구조 등을 파악합니다. 특히 각 공종의 접합부, 특이 사항 등을 놓치지 않아야 합니다.
시방서: 공사의 방법, 사용 재료의 규격 및 품질, 시공 기준, 시험 방법 등 공사 전반에 대한 기술적 요구사항을 이해합니다.
내역서: 기존의 공사비 내역서나 관련 프로젝트의 내역서를 참고하여 필요한 아이템과 단가 정보를 파악합니다.
현장 설명서: 공사 현장의 지리적 특성, 진입 도로, 지반 조건, 기존 건물과의 관계 등 현장 고유의 정보를 확인합니다.
3.2. 2단계: 공사 종별 분류 (작업 분류)
건축물을 구성하는 공사들을 체계적으로 분류합니다.
대공종: 토공사, 기초공사, 철근콘크리트공사, 조적공사, 마감공사(방수, 미장, 타일, 도장, 유리 등), 지붕공사, 창호공사, 설비공사 등으로 분류합니다.
소공종: 각 대공종 내에서 세부 공정으로 분류합니다. (예: 철근콘크리트공사 내에서 거푸집, 철근, 콘크리트로 세분화)
3.3. 3단계: 공종별 아이템 선정 및 산출 기준 적용
각 분류된 공종 내에서 수량 산출이 필요한 구체적인 품목(아이템)을 선정합니다.
산출 기준: 한국 건설 표준 품셈, 정부 표준 품셈, 해당 공사의 특기 시방서 등 공식적인 수량 산출 기준과 할증률, 손실률 등을 적용합니다. (예: 콘크리트 할증률, 철근 할증률, 벽돌 할증률 등)
3.4. 4단계: 수량 산출 (풀이)
설계도서에 기재된 치수를 바탕으로 산출 기준에 맞춰 정확한 산술 계산을 통해 수량을 산출합니다. 이 단계가 '적산 풀이'의 핵심입니다.
길이(m): 선적인 요소 (철근 길이, 배관 길이 등)
면적(㎡): 벽, 바닥, 천장, 거푸집 등
체적(㎡): 콘크리트, 토공사(흙 파기) 등
개수(ea): 창호, 위생기구, 조명 기구 등
3.5. 5단계: 내역서 작성 및 공사비 산출 (견적)
산출된 수량에 단위 단가(자재비, 노무비, 장비비)를 곱하여 직접 공사비를 계산합니다.
여기에 간접 공사비(간접 노무비, 경비, 일반 관리비, 이윤, 부가가치세 등)를 추가하여 최종적인 공사비를 산출합니다.
4. 주요 공종별 수량 산출 아이템 및 풀이 방법: 실기 시험 공략!
건축기사/산업기사 실기 시험에서는 특정 공종의 수량 산출 문제가 자주 출제됩니다. 각 공종별 핵심 아이템과 풀이 방법을 숙지해야 합니다.
4.1. 토공사 (Earthwork)
아이템: 터파기(기초 파기), 되메우기, 잔토처리, 흙막이 등.
풀이 방법:
터파기: 기초의 평면 면적에 터파기 깊이를 곱하여 체적(㎡)을 산출합니다. 이때 작업 여유 폭과 경사면 여유를 고려합니다.
되메우기: 터파기 체적에서 기초 콘크리트, 지정, 버림콘크리트 등의 체적을 제외한 양입니다.
잔토처리: 터파기 체적에서 되메우기 체적을 제외한 양에 토량 변화율(느슨해지는 할증률)을 곱합니다.
흙막이: 흙막이가 설치될 면적(측면 길이 x 깊이)을 산출합니다.
4.2. 기초공사 (Foundation Work)
아이템: 버림콘크리트, 잡석 지정, 기초 콘크리트, 기초 철근, 기초 거푸집.
풀이 방법:
버림콘크리트/잡석 지정: 기초가 놓일 면적(㎡)에 두께를 곱하여 체적(㎡)을 산출합니다. (버림콘크리트 할증률 5% 정도 적용)
기초 콘크리트: 도면에 표시된 기초의 형태(줄기초, 독립기초, 온통기초 등)를 파악하여 체적(㎡)을 산출합니다. (콘크리트 할증률 3% 정도 적용)
기초 거푸집: 콘크리트와 접하는 면적(㎡)을 산출합니다. (벽과 바닥 접촉면 제외, 측면만 고려)
기초 철근:
길이(m): 도면에 표시된 간격(간), 지름(호), 가닥수, 정착 길이, 이음 길이, 구부림 등을 고려하여 총 길이를 산출합니다. (정착: 인장력 전달, 이음: 철근 이음, 구부림: 갈고리 모양)
무게(kg): 산출된 총 길이에 단위 길이당 무게를 곱합니다. (할증률 3~5% 적용)
4.3. 철근콘크리트공사 (Reinforced Concrete Work)
아이템: 콘크리트, 철근, 거푸집 (기둥, 보, 벽, 슬래브)
풀이 방법:
콘크리트: 각 부재(기둥, 보, 벽, 슬래브)의 형태에 따라 단면적 x 길이, 또는 면적 x 두께를 곱하여 체적(㎡)을 산출합니다. (할증률 3% 정도 적용)
팁: 보의 콘크리트 체적 산출 시, 슬래브 두께만큼을 제외한 '돌출 보' 부분만 계산해야 합니다.
거푸집: 콘크리트와 접하는 모든 면적(㎡)을 산출합니다.
기둥: (둘레 x 높이) - (보와의 접촉면).
보: (둘레 x 길이) - (기둥/슬래브와의 접촉면).
벽: (길이 x 높이) - (기둥/슬래브/개구부 면적).
슬래브: (바닥 면적) - (기둥/벽 면적).
팁: 시험 문제에서 개구부 공제 여부, 치켜올림 보의 계산 방법 등을 명확히 확인해야 합니다.
철근: 기초 철근과 동일한 원리로, 각 부재의 철근 배근도(주근, 스터럽, 늑근 등)를 바탕으로 총 길이와 무게를 산출합니다. (할증률 3~5% 적용)
4.4. 조적공사 (Masonry Work)
아이템: 벽돌, 블록 수량, 모르타르.
풀이 방법:
벽돌/블록 수량:
벽체 순 면적(㎡): 벽체 총 면적에서 창문, 문 등 개구부 면적을 제외합니다.
단위 면적당 벽돌/블록 수: 벽돌 또는 블록의 표준 규격과 줄눈 두께를 고려하여 1㎡당 소요되는 개수를 파악합니다. (예: 0.5B 치장벽돌 1㎡당 75장, 1.0B 표준 벽돌 1㎡당 149장)
총 벽돌/블록 수: 순 면적 x 단위 면적당 개수. (할증률 3~5% 정도 적용)
모르타르: 벽돌/블록 사이 줄눈에 들어가는 모르타르 양을 산출합니다. (보통 단위 면적당 소요량으로 품셈 적용)
4.5. 미장공사 및 타일공사 (Plastering & Tiling Work)
아이템: 벽 미장 면적, 바닥 타일 면적 등.
풀이 방법:
면적(㎡): 각 실의 벽면적, 바닥 면적, 천장 면적 등을 도면 치수를 통해 산출합니다.
개구부 공제: 작은 개구부는 공제하지 않는 경우도 있으나, 큰 창문이나 문은 공제하여 순 면적을 산출합니다. (품셈 기준 확인)
할증률: 보통 미장, 타일, 도장 등 마감 공사에는 재료의 파손, 손실 등을 고려하여 3~5% 정도의 할증률을 적용합니다.
4.6. 창호공사 (Window & Door Work)
아이템: 창문/문 개수, 면적 (유리), 철물 (손잡이, 경첩 등).
풀이 방법:
창호 개수: 평면도에 표시된 창호 기호를 바탕으로 종류별 개수를 파악합니다.
면적: 창호도를 기준으로 창호 종류별 면적을 산출합니다. 유리 면적은 실제 유리의 크기를 기준으로 합니다.
철물: 개수 단위로 산출하며, 품셈에 따라 창호 면적에 비례하여 산출하기도 합니다.
5. 건축 적산 풀이의 핵심 전략: 실기 시험 공략법
적산 문제는 복잡해 보이지만, 몇 가지 핵심 전략을 통해 효과적으로 풀이할 수 있습니다.
5.1. 도면 분석 능력 강화
숙달: 다양한 건축물의 도면(평면도, 입면도, 단면도, 상세도)을 끊임없이 보고 읽는 연습을 해야 합니다.
누락 방지: 각 부재의 치수, 재료, 마감 정보를 놓치지 않고 파악합니다. (예: 보의 경우, 상단 레벨이 슬래브 하단 레벨과 같은지, 기둥 중심선 기준인지 등)
단면과 평면의 일치: 평면도와 단면도를 오가며 3차원적인 건축물의 형상을 머릿속으로 그려보는 훈련을 합니다.
5.2. 산출 기준 및 할증률 암기
표준 품셈: 한국 건설 표준 품셈, 정부 표준 품셈 등 적산 기준에서 제시하는 각 공종별 산출 기준, 할증률, 손실률 등을 정확히 암기하고 이해합니다. (예: 콘크리트 3%, 철근 3~5%, 벽돌 3% 등)
소수점 처리: 일반적으로 소수점 둘째 자리까지 계산하고 셋째 자리에서 반올림합니다. 시험 문제에서 별도의 지시가 있다면 반드시 그 기준을 따릅니다.
5.3. 문제 유형별 풀이 노하우
철근:
가공 손실률: 시험 문제에서 제시된 가공 손실률(예: 3%)을 고려하여 철근의 총 길이를 산출합니다.
정착 및 이음 길이: 도면에 명시된 기준(예: 인장력에 따라 정착 길이 40d, 이음 길이 25d 이상)을 적용하여 정확하게 계산합니다.
간격 계산: (길이 / 간격) + 1 로 가닥수를 계산하되, 시작과 끝 부분을 명확히 합니다.
거푸집:
접하는 면적만 산출: 콘크리트가 채워지는 면과 거푸집이 직접 접하는 면적만을 계산합니다. 벽과 슬래브가 접하는 부분은 제외합니다.
개구부 공제: 큰 개구부(창문, 문)는 거푸집 면적에서 공제하고, 작은 개구부나 모서리 처리 부분은 공제하지 않습니다. (기준 확인)
토공사:
작업 여유 폭: 기초 하부에서 작업할 공간 여유 폭을 고려하여 터파기 면적을 산출합니다. (측면별 0.3m 이상)
경사면: 흙의 비탈면 기울기(예: 1:0.3)를 고려하여 터파기 단면적을 계산합니다.
5.4. 계산의 정확성과 검산 습관
계산기 활용: 정확한 계산기 활용법을 익히고, 시험장에서 지급되는 계산기 종류에 익숙해집니다.
검산: 산출된 수량을 여러 번 검토하여 계산 오류를 줄입니다. 특히 복잡한 문제는 다시 한번 과정을 짚어봅니다.
단위 확인: 산출된 수량의 단위를 정확하게 기입합니다 (m, ㎡, ㎡, ea, kg 등).
5.5. 시간 관리
실기 시험은 시간 싸움입니다. 각 공종별 예상 소요 시간을 정해놓고 연습하며, 실제 시험에서는 어려운 문제에 너무 많은 시간을 할애하지 않도록 합니다.
시간이 부족할 경우 배점이 높은 주요 공종(철근, 콘크리트, 거푸집)부터 집중적으로 풀이합니다.
6. 실무에서의 건축 적산: 역할과 미래 전망
자격증 시험의 적산은 시작일 뿐, 실제 현장에서는 더욱 복잡하고 중요합니다.
6.1. 실무에서 적산의 역할
수주 및 입찰 경쟁력: 정확하고 경쟁력 있는 견적은 수주 성공의 핵심입니다.
프로젝트 예산 관리: 공사 진행 중 예산 초과 여부를 지속적으로 모니터링하고 조정하는 데 활용됩니다.
공정별 원가 분석: 각 공정의 원가 데이터를 축적하여 다음 프로젝트의 예측 정확도를 높이고 원가 절감 방안을 도출합니다.
클레임 대응: 공사 중 발생하는 설계 변경, 공기 연장 등에 따른 비용 변화를 적산을 통해 객관적으로 산출하여 클레임에 대응합니다.
6.2. 건축 적산의 미래: BIM과 자동화
BIM (Building Information Modeling): 3D 모델링 기반의 BIM은 설계 단계부터 모든 건축 정보(형상, 재료, 수량, 성능 등)를 통합 관리합니다. 이를 통해 설계 변경 시 수량 산출이 자동으로 업데이트되어 적산의 정확성과 효율성을 획기적으로 높일 수 있습니다.
자동화된 수량 산출 프로그램: CAD 데이터를 기반으로 수량을 자동으로 산출하는 소프트웨어의 활용이 점차 확대되고 있습니다. 이는 적산 업무의 효율성을 높이고 인적 오류를 줄이는 데 기여합니다.
데이터 기반 적산: 과거 공사 데이터, 실시간 자재 가격 정보, 시장 동향 등을 통합 분석하여 더욱 정확하고 예측력 높은 적산을 수행하는 기술이 발전하고 있습니다.
7. 결론: 건축 적산 마스터, 건설 전문가의 기본 역량
독자 여러분, 건축 적산은 건물을 설계하고 시공하며 관리하는 모든 과정에서 빠져서는 안 될 핵심적인 지식입니다. 단순한 숫자의 나열이 아닌, 건축물의 모든 요소들이 유기적으로 연결되어 공사비로 변환되는 과정을 이해하는 고도의 전문 기술입니다. 건축기사나 건축산업기사 실기 시험에서 적산 문제가 요구하는 것은 바로 이러한 통합적인 사고력과 정확한 풀이 능력입니다.
이 글에서 제시된 건축 적산의 기본 개념, 주요 공종별 수량 산출 아이템과 구체적인 풀이 방법, 그리고 실기 시험 공략 전략들을 꼼꼼히 숙지하시기 바랍니다. 특히 도면 분석 능력 강화, 산출 기준 및 할증률 암기, 계산의 정확성과 검산 습관은 고득점을 위한 필수 요소입니다. 팽창탱크처럼 복잡한 설비 문제의 산출 기준을 명확히 이해하고 적용하는 것도 중요합니다.
아름답고 튼튼한 건축물이 지어지기 위해서는 훌륭한 디자인과 구조적 안전성만큼이나 철저한 공사비 관리가 필수적입니다. 건축물의 규모가 커지고 공정이 복잡해질수록 공사비 산정의 중요성은 더욱 증대됩니다. 이 모든 과정의 출발점에 바로 '건축 적산(建築積算, Quantity Surveying)'이 있습니다. 건축 적산은 설계도서(도면, 시방서)를 바탕으로 공사에 소요되는 재료의 수량, 노무량, 기계 사용량 등을 산출하여 공사비를 예측하고 관리하는 핵심 업무입니다. 이는 단순한 산수 계산을 넘어, 설계자의 의도를 정확히 파악하고 현장 상황을 고려하는 종합적인 판단력이 요구되는 전문 분야입니다.
건축기사나 건축산업기사 등 건설 분야 국가기술자격증 실기 시험에서 적산 문제가 비중 있게 출제되는 이유도 여기에 있습니다. 실제 현장에서 건축물이 건설되는 과정을 간접적으로 체험하고, 이론적 지식을 바탕으로 현실적인 공사비를 산출하는 능력을 검증하기 위함입니다. 적산의 오류는 프로젝트 전체의 예산 초과, 공사 중단, 수익성 악화 등 심각한 문제로 이어질 수 있기에, 정확하고 효율적인 '적산 풀이' 능력은 모든 건축인에게 필수적인 역량입니다.
이 글에서는 건축 적산의 기본적인 개념과 목적을 명확히 정의하고, 적산 작업의 일반적인 과정과 각 단계의 중요성을 상세히 설명할 것입니다. 나아가 건축물의 주요 공종(토공사, 기초공사, 철근콘크리트공사, 조적공사, 마감공사 등)별로 수량을 산출해야 할 핵심 아이템들을 제시하고, 그 구체적인 풀이 방법과 산출 기준을 심층적으로 다루겠습니다. 특히 건축설비기사 실기 팽창탱크 문제처럼 실기 시험에서 자주 출제되는 난해한 부분이나 함정들을 분석하고, 이를 해결하기 위한 실전 전략과 핵심 체크포인트를 제시할 것입니다. 마지막으로 정확하고 효율적인 적산 풀이를 위한 노하우, 그리고 실제 건설 현장에서 적산이 가지는 의미와 BIM(빌딩 정보 모델링) 등 미래 적산의 전망까지 모든 것을 상세하게 다루어 여러분이 건축 적산 문제를 완벽하게 정복하고 건설 분야의 유능한 전문가로 성장하는 데 필요한 통찰과 실질적인 도움을 얻을 수 있도록 돕겠습니다.
2. 건축 적산의 기본 개념 및 필요성: 공사비 관리의 시작
건축 적산은 건축물을 짓는 모든 과정의 경제성을 좌우하는 출발점입니다.
2.1. 건축 적산의 정의
설계도서 기반: 건축 적산은 공사에 사용되는 설계도(평면도, 입면도, 단면도, 상세도 등), 시방서(공사 방법, 재료 규격 등), 현장 설명서 등을 면밀히 분석하여 공사 종별, 품목별, 규격별로 소요되는 재료(자재), 노무(인건비), 기계 장비 등의 수량을 정밀하게 산출하는 과정입니다.
과학적인 공사비 예측: 단순한 견적을 넘어, 수량 산출 기준과 표준 품셈(노무량, 장비량 기준)을 적용하여 공사비를 과학적이고 합리적으로 예측하는 행위입니다.
2.2. 적산과 견적, 공사비의 관계
적산 (Quantity Surveying): 공사에 소요되는 재료, 노무, 기계의 수량(양)을 산출하는 것. 공사비 산정의 가장 기초 단계.
견적 (Estimation): 적산된 수량에 단위당 단가(재료 단가, 노무 단가, 장비 단가)를 곱하여 직접 공사비를 산출하고, 여기에 간접비(간접 노무비, 일반 관리비, 이윤 등)를 더하여 최종적으로 공사비를 산출하는 행위.
공사비 (Construction Cost): 견적을 통해 산출된 총 금액.
2.3. 건축 적산의 목적 및 필요성
정확한 예산 수립: 프로젝트 초기 단계에서 정확한 공사비를 예측하여 예산을 합리적으로 수립할 수 있도록 돕습니다.
원가 관리 및 절감: 각 공종별 소요 자재량과 비용을 파악하여 불필요한 낭비를 줄이고 원가를 절감할 수 있는 방안을 모색합니다.
입찰 및 계약의 공정성 확보: 입찰 시 모든 참가자가 동일한 기준으로 수량을 산출함으로써 공정하고 투명한 가격 경쟁을 유도하고, 계약의 신뢰도를 높입니다.
공정 관리의 기초: 공정별 투입될 자재와 인력을 예측하여 공정 계획을 효율적으로 수립하고 진척도를 관리하는 기초 자료로 활용됩니다.
자금 조달 계획: 정확한 공사비 예측은 프로젝트 자금 조달 계획 수립에 필수적입니다.
분쟁 예방: 계약 내용에 대한 오해나 누락을 줄여 공사 중 발생할 수 있는 분쟁을 예방합니다.
3. 건축 적산의 일반적인 작업 과정: 체계적인 접근
건축 적산은 여러 단계로 이루어지며, 각 단계마다 정확성과 체계성이 요구됩니다.
3.1. 1단계: 설계도서 분석 및 파악
도면: 평면도, 입면도, 단면도, 구조도, 설비도, 상세도 등 모든 종류의 도면을 꼼꼼히 확인하여 건축물의 형태, 치수, 마감 재료, 구조 등을 파악합니다. 특히 각 공종의 접합부, 특이 사항 등을 놓치지 않아야 합니다.
시방서: 공사의 방법, 사용 재료의 규격 및 품질, 시공 기준, 시험 방법 등 공사 전반에 대한 기술적 요구사항을 이해합니다.
내역서: 기존의 공사비 내역서나 관련 프로젝트의 내역서를 참고하여 필요한 아이템과 단가 정보를 파악합니다.
현장 설명서: 공사 현장의 지리적 특성, 진입 도로, 지반 조건, 기존 건물과의 관계 등 현장 고유의 정보를 확인합니다.
3.2. 2단계: 공사 종별 분류 (작업 분류)
건축물을 구성하는 공사들을 체계적으로 분류합니다.
대공종: 토공사, 기초공사, 철근콘크리트공사, 조적공사, 마감공사(방수, 미장, 타일, 도장, 유리 등), 지붕공사, 창호공사, 설비공사 등으로 분류합니다.
소공종: 각 대공종 내에서 세부 공정으로 분류합니다. (예: 철근콘크리트공사 내에서 거푸집, 철근, 콘크리트로 세분화)
3.3. 3단계: 공종별 아이템 선정 및 산출 기준 적용
각 분류된 공종 내에서 수량 산출이 필요한 구체적인 품목(아이템)을 선정합니다.
산출 기준: 한국 건설 표준 품셈, 정부 표준 품셈, 해당 공사의 특기 시방서 등 공식적인 수량 산출 기준과 할증률, 손실률 등을 적용합니다. (예: 콘크리트 할증률, 철근 할증률, 벽돌 할증률 등)
3.4. 4단계: 수량 산출 (풀이)
설계도서에 기재된 치수를 바탕으로 산출 기준에 맞춰 정확한 산술 계산을 통해 수량을 산출합니다. 이 단계가 '적산 풀이'의 핵심입니다.
길이(m): 선적인 요소 (철근 길이, 배관 길이 등)
면적(㎡): 벽, 바닥, 천장, 거푸집 등
체적(㎡): 콘크리트, 토공사(흙 파기) 등
개수(ea): 창호, 위생기구, 조명 기구 등
3.5. 5단계: 내역서 작성 및 공사비 산출 (견적)
산출된 수량에 단위 단가(자재비, 노무비, 장비비)를 곱하여 직접 공사비를 계산합니다.
여기에 간접 공사비(간접 노무비, 경비, 일반 관리비, 이윤, 부가가치세 등)를 추가하여 최종적인 공사비를 산출합니다.
4. 주요 공종별 수량 산출 아이템 및 풀이 방법: 실기 시험 공략!
건축기사/산업기사 실기 시험에서는 특정 공종의 수량 산출 문제가 자주 출제됩니다. 각 공종별 핵심 아이템과 풀이 방법을 숙지해야 합니다.
4.1. 토공사 (Earthwork)
아이템: 터파기(기초 파기), 되메우기, 잔토처리, 흙막이 등.
풀이 방법:
터파기: 기초의 평면 면적에 터파기 깊이를 곱하여 체적(㎡)을 산출합니다. 이때 작업 여유 폭과 경사면 여유를 고려합니다.
되메우기: 터파기 체적에서 기초 콘크리트, 지정, 버림콘크리트 등의 체적을 제외한 양입니다.
잔토처리: 터파기 체적에서 되메우기 체적을 제외한 양에 토량 변화율(느슨해지는 할증률)을 곱합니다.
흙막이: 흙막이가 설치될 면적(측면 길이 x 깊이)을 산출합니다.
4.2. 기초공사 (Foundation Work)
아이템: 버림콘크리트, 잡석 지정, 기초 콘크리트, 기초 철근, 기초 거푸집.
풀이 방법:
버림콘크리트/잡석 지정: 기초가 놓일 면적(㎡)에 두께를 곱하여 체적(㎡)을 산출합니다. (버림콘크리트 할증률 5% 정도 적용)
기초 콘크리트: 도면에 표시된 기초의 형태(줄기초, 독립기초, 온통기초 등)를 파악하여 체적(㎡)을 산출합니다. (콘크리트 할증률 3% 정도 적용)
기초 거푸집: 콘크리트와 접하는 면적(㎡)을 산출합니다. (벽과 바닥 접촉면 제외, 측면만 고려)
기초 철근:
길이(m): 도면에 표시된 간격(간), 지름(호), 가닥수, 정착 길이, 이음 길이, 구부림 등을 고려하여 총 길이를 산출합니다. (정착: 인장력 전달, 이음: 철근 이음, 구부림: 갈고리 모양)
무게(kg): 산출된 총 길이에 단위 길이당 무게를 곱합니다. (할증률 3~5% 적용)
4.3. 철근콘크리트공사 (Reinforced Concrete Work)
아이템: 콘크리트, 철근, 거푸집 (기둥, 보, 벽, 슬래브)
풀이 방법:
콘크리트: 각 부재(기둥, 보, 벽, 슬래브)의 형태에 따라 단면적 x 길이, 또는 면적 x 두께를 곱하여 체적(㎡)을 산출합니다. (할증률 3% 정도 적용)
팁: 보의 콘크리트 체적 산출 시, 슬래브 두께만큼을 제외한 '돌출 보' 부분만 계산해야 합니다.
거푸집: 콘크리트와 접하는 모든 면적(㎡)을 산출합니다.
기둥: (둘레 x 높이) - (보와의 접촉면).
보: (둘레 x 길이) - (기둥/슬래브와의 접촉면).
벽: (길이 x 높이) - (기둥/슬래브/개구부 면적).
슬래브: (바닥 면적) - (기둥/벽 면적).
팁: 시험 문제에서 개구부 공제 여부, 치켜올림 보의 계산 방법 등을 명확히 확인해야 합니다.
철근: 기초 철근과 동일한 원리로, 각 부재의 철근 배근도(주근, 스터럽, 늑근 등)를 바탕으로 총 길이와 무게를 산출합니다. (할증률 3~5% 적용)
4.4. 조적공사 (Masonry Work)
아이템: 벽돌, 블록 수량, 모르타르.
풀이 방법:
벽돌/블록 수량:
벽체 순 면적(㎡): 벽체 총 면적에서 창문, 문 등 개구부 면적을 제외합니다.
단위 면적당 벽돌/블록 수: 벽돌 또는 블록의 표준 규격과 줄눈 두께를 고려하여 1㎡당 소요되는 개수를 파악합니다. (예: 0.5B 치장벽돌 1㎡당 75장, 1.0B 표준 벽돌 1㎡당 149장)
총 벽돌/블록 수: 순 면적 x 단위 면적당 개수. (할증률 3~5% 정도 적용)
모르타르: 벽돌/블록 사이 줄눈에 들어가는 모르타르 양을 산출합니다. (보통 단위 면적당 소요량으로 품셈 적용)
4.5. 미장공사 및 타일공사 (Plastering & Tiling Work)
아이템: 벽 미장 면적, 바닥 타일 면적 등.
풀이 방법:
면적(㎡): 각 실의 벽면적, 바닥 면적, 천장 면적 등을 도면 치수를 통해 산출합니다.
개구부 공제: 작은 개구부는 공제하지 않는 경우도 있으나, 큰 창문이나 문은 공제하여 순 면적을 산출합니다. (품셈 기준 확인)
할증률: 보통 미장, 타일, 도장 등 마감 공사에는 재료의 파손, 손실 등을 고려하여 3~5% 정도의 할증률을 적용합니다.
4.6. 창호공사 (Window & Door Work)
아이템: 창문/문 개수, 면적 (유리), 철물 (손잡이, 경첩 등).
풀이 방법:
창호 개수: 평면도에 표시된 창호 기호를 바탕으로 종류별 개수를 파악합니다.
면적: 창호도를 기준으로 창호 종류별 면적을 산출합니다. 유리 면적은 실제 유리의 크기를 기준으로 합니다.
철물: 개수 단위로 산출하며, 품셈에 따라 창호 면적에 비례하여 산출하기도 합니다.
5. 건축 적산 풀이의 핵심 전략: 실기 시험 공략법
적산 문제는 복잡해 보이지만, 몇 가지 핵심 전략을 통해 효과적으로 풀이할 수 있습니다.
5.1. 도면 분석 능력 강화
숙달: 다양한 건축물의 도면(평면도, 입면도, 단면도, 상세도)을 끊임없이 보고 읽는 연습을 해야 합니다.
누락 방지: 각 부재의 치수, 재료, 마감 정보를 놓치지 않고 파악합니다. (예: 보의 경우, 상단 레벨이 슬래브 하단 레벨과 같은지, 기둥 중심선 기준인지 등)
단면과 평면의 일치: 평면도와 단면도를 오가며 3차원적인 건축물의 형상을 머릿속으로 그려보는 훈련을 합니다.
5.2. 산출 기준 및 할증률 암기
표준 품셈: 한국 건설 표준 품셈, 정부 표준 품셈 등 적산 기준에서 제시하는 각 공종별 산출 기준, 할증률, 손실률 등을 정확히 암기하고 이해합니다. (예: 콘크리트 3%, 철근 3~5%, 벽돌 3% 등)
소수점 처리: 일반적으로 소수점 둘째 자리까지 계산하고 셋째 자리에서 반올림합니다. 시험 문제에서 별도의 지시가 있다면 반드시 그 기준을 따릅니다.
5.3. 문제 유형별 풀이 노하우
철근:
가공 손실률: 시험 문제에서 제시된 가공 손실률(예: 3%)을 고려하여 철근의 총 길이를 산출합니다.
정착 및 이음 길이: 도면에 명시된 기준(예: 인장력에 따라 정착 길이 40d, 이음 길이 25d 이상)을 적용하여 정확하게 계산합니다.
간격 계산: (길이 / 간격) + 1 로 가닥수를 계산하되, 시작과 끝 부분을 명확히 합니다.
거푸집:
접하는 면적만 산출: 콘크리트가 채워지는 면과 거푸집이 직접 접하는 면적만을 계산합니다. 벽과 슬래브가 접하는 부분은 제외합니다.
개구부 공제: 큰 개구부(창문, 문)는 거푸집 면적에서 공제하고, 작은 개구부나 모서리 처리 부분은 공제하지 않습니다. (기준 확인)
토공사:
작업 여유 폭: 기초 하부에서 작업할 공간 여유 폭을 고려하여 터파기 면적을 산출합니다. (측면별 0.3m 이상)
경사면: 흙의 비탈면 기울기(예: 1:0.3)를 고려하여 터파기 단면적을 계산합니다.
5.4. 계산의 정확성과 검산 습관
계산기 활용: 정확한 계산기 활용법을 익히고, 시험장에서 지급되는 계산기 종류에 익숙해집니다.
검산: 산출된 수량을 여러 번 검토하여 계산 오류를 줄입니다. 특히 복잡한 문제는 다시 한번 과정을 짚어봅니다.
단위 확인: 산출된 수량의 단위를 정확하게 기입합니다 (m, ㎡, ㎡, ea, kg 등).
5.5. 시간 관리
실기 시험은 시간 싸움입니다. 각 공종별 예상 소요 시간을 정해놓고 연습하며, 실제 시험에서는 어려운 문제에 너무 많은 시간을 할애하지 않도록 합니다.
시간이 부족할 경우 배점이 높은 주요 공종(철근, 콘크리트, 거푸집)부터 집중적으로 풀이합니다.
6. 실무에서의 건축 적산: 역할과 미래 전망
자격증 시험의 적산은 시작일 뿐, 실제 현장에서는 더욱 복잡하고 중요합니다.
6.1. 실무에서 적산의 역할
수주 및 입찰 경쟁력: 정확하고 경쟁력 있는 견적은 수주 성공의 핵심입니다.
프로젝트 예산 관리: 공사 진행 중 예산 초과 여부를 지속적으로 모니터링하고 조정하는 데 활용됩니다.
공정별 원가 분석: 각 공정의 원가 데이터를 축적하여 다음 프로젝트의 예측 정확도를 높이고 원가 절감 방안을 도출합니다.
클레임 대응: 공사 중 발생하는 설계 변경, 공기 연장 등에 따른 비용 변화를 적산을 통해 객관적으로 산출하여 클레임에 대응합니다.
6.2. 건축 적산의 미래: BIM과 자동화
BIM (Building Information Modeling): 3D 모델링 기반의 BIM은 설계 단계부터 모든 건축 정보(형상, 재료, 수량, 성능 등)를 통합 관리합니다. 이를 통해 설계 변경 시 수량 산출이 자동으로 업데이트되어 적산의 정확성과 효율성을 획기적으로 높일 수 있습니다.
자동화된 수량 산출 프로그램: CAD 데이터를 기반으로 수량을 자동으로 산출하는 소프트웨어의 활용이 점차 확대되고 있습니다. 이는 적산 업무의 효율성을 높이고 인적 오류를 줄이는 데 기여합니다.
데이터 기반 적산: 과거 공사 데이터, 실시간 자재 가격 정보, 시장 동향 등을 통합 분석하여 더욱 정확하고 예측력 높은 적산을 수행하는 기술이 발전하고 있습니다.
7. 결론: 건축 적산 마스터, 건설 전문가의 기본 역량
독자 여러분, 건축 적산은 건물을 설계하고 시공하며 관리하는 모든 과정에서 빠져서는 안 될 핵심적인 지식입니다. 단순한 숫자의 나열이 아닌, 건축물의 모든 요소들이 유기적으로 연결되어 공사비로 변환되는 과정을 이해하는 고도의 전문 기술입니다. 건축기사나 건축산업기사 실기 시험에서 적산 문제가 요구하는 것은 바로 이러한 통합적인 사고력과 정확한 풀이 능력입니다.
이 글에서 제시된 건축 적산의 기본 개념, 주요 공종별 수량 산출 아이템과 구체적인 풀이 방법, 그리고 실기 시험 공략 전략들을 꼼꼼히 숙지하시기 바랍니다. 특히 도면 분석 능력 강화, 산출 기준 및 할증률 암기, 계산의 정확성과 검산 습관은 고득점을 위한 필수 요소입니다. 팽창탱크처럼 복잡한 설비 문제의 산출 기준을 명확히 이해하고 적용하는 것도 중요합니다.
